프로젝트 작업에 대한 완료율을 표시할 수 있다.
프로젝트 작업에 완료율을 입력함으로써 Gantt 차트에서 현재 진행 사항을 쉽게 눈으로 확인 할 수 있다.
작업에 완료율을 입력하는 방법은 여러가지가 있는데, 지금은 수동으로 입력하는 방법을 설명한다.

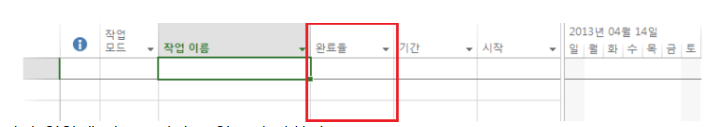

- 기간 열앞에 완료율이라는 열을 추가한다.
- 기본적으로 완료율은 존재하는 열이기 때문에, 열 삽입을 하여 완료율을 선택하면 된다.

- 작업01 ~ 작업05를 입력하고, 기간을 4일씩 입력한다.
[ 완료율일 입력하는 첫번째 방법 ]

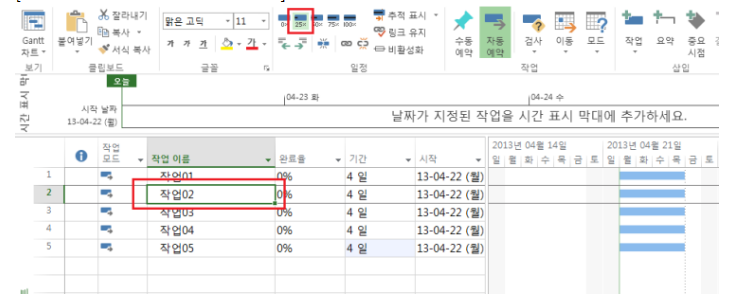

- 작업02 행의 완료율 셀을 선택하고, 25(숫자)를 입력한다.
[ 완료율을 입력하는 두번째 방법 ]

- 작업02를 선택하고 완료율 25%를 선택한다.
[ 완료율을 입력하는 세번째 방법]

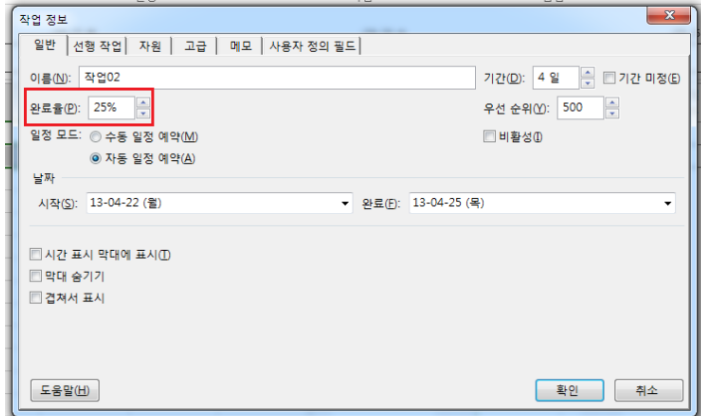

- 작업02를 선택하고 오른쪽 마우스를 클릭하여 정보를 선택한다.

- 작업 정보에서 완료율에 25%를 입력하고 확인을 클릭한다.

- 작업03 ~ 작업05에도 위와 같은 방법으로 각각 50%, 75%, 100%를 입력한다.
- Gantt 차트를 확인하면 그래프 안에 %만큼 진한 선이 보인다.

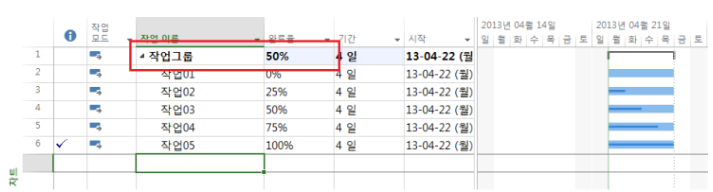

- 작업그룹을 추가하고, 작업01 ~ 작업05를 작업 수준 내리기한다.
- 작업그룹의 완료율이 하위 작업에 의해 자동으로 계산된다.

- 완료율이 100%일 경우에는 행 맨 앞셀에 √ 표시된다.

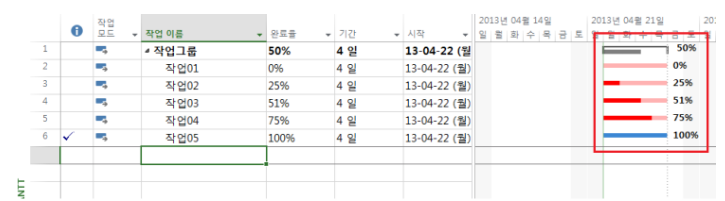

[ Gantt 차트에 완료율 표시 ]

- 메뉴에 Gantt 차트 ▼ 클릭을 하고, 진행 상황 Gantt를 선택한다.

- 그림과 같이 Gantt 차트에 완료율이 표시된다.
- 그래프가 붉은색으로 바뀌는 이유는 MS Project에서 제공하는 CPM(Critical Path Method)이 적용되었기 때문이다.
